Como fuera informado, el pasado 10 de
septiembre se produjo una falla que ocasionó la
indisponibilidad de la central Planicie Banderita, del complejo
hidroeléctrico Cerros Colorados.
Luego del análisis técnico realizado,
el concesionario del aprovechamiento ha informado que la puesta en servicio en
condiciones normales se estima para la semana del 14 de Octubre.
Mientras esté fuera de servicio la

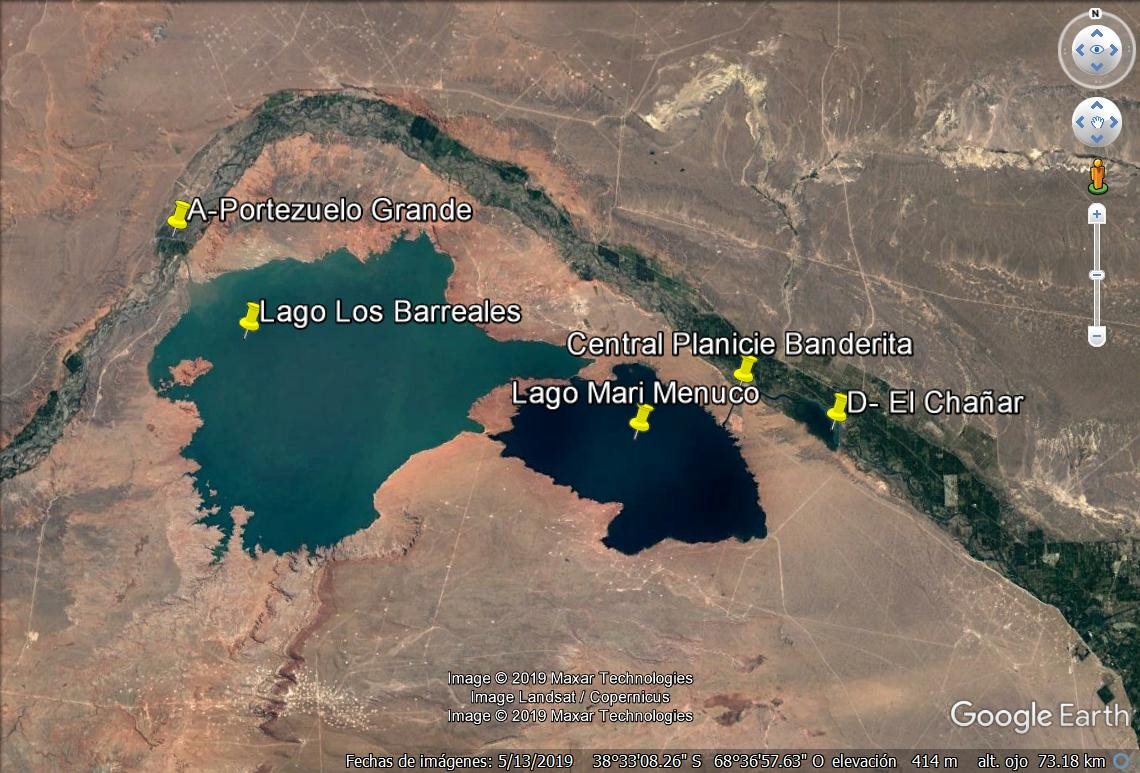

central, el caudal aguas abajo del embalse El Chañar (localización D en el
esquema), y desde el que son abastecidos la mayoría de los usos, incluido el
canal Principal de riego Alto Valle, debe ser asegurado mediante la apertura
del vertedero en el Dique Portezuelo Grande (localización A en el esquema).
En este momento, por el tramo de río entre
Portezuelo Grande y El Chañar (entre A y D),
que tiene algo más de 70 Km,
escurren 100 m3/s cuando habitualmente no son mas de 12. En ese tránsito no
habitual, el río Neuquén incrementa su turbidez, además de que se elimina el
efecto decantador de los embalses.
Dicha situación se mantendrá hasta la puesta en servicio de la central Planicie Banderita. Sin
embargo, es esperable que con el transcurso de los días vaya disminuyendo la
turbidez.
-Publicado por SOF - Secretaría Operativa y Fiscalización.
